西藏建设大年来袭|全球最大在建水风光基地全面提速!雪域绿电直送粤港澳

2026-09-10

“十五五” 规划开启,我国十大国家级清洁能源基地布局落地,西藏成为西南清洁能源开发的主战场。其中藏东南(玉察)水风光一体化基地作为全球在建规模最大的水风光清洁能源基地,水电、抽蓄、光伏、风电多点开工,配套藏粤特高压直流工程同步推进,高原巨量绿电,即将跨越山河送往粤港澳大湾区。

图源:中华人民共和国国民经济和社会发展第十五个五年规划纲要

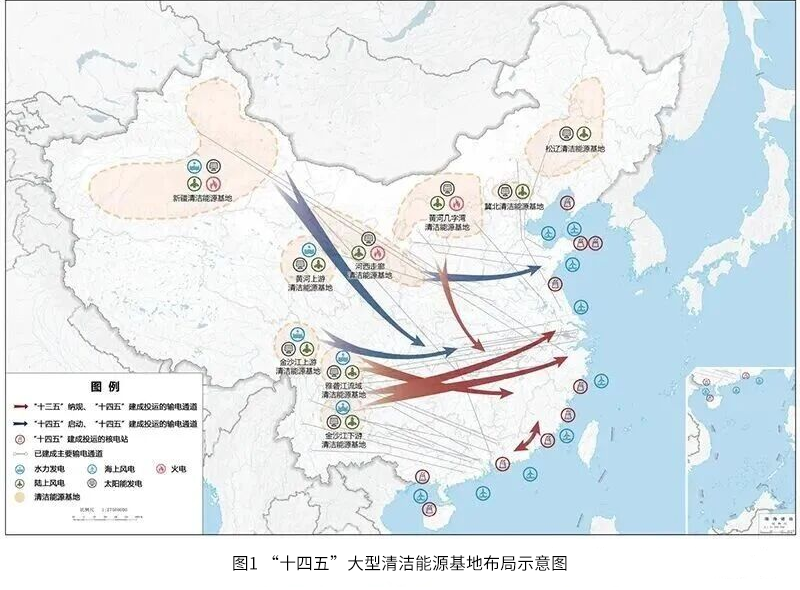

图源:中华人民共和国国民经济和社会发展第十四个五年规划和2035年远景目标纲要

十五五:全国十大清洁能源基地新格局

对比 “十四五” 九大清洁能源基地,“十五五” 将基地数量扩容至 10 个,重点新增藏东南流域水风光基地、澜沧江上游水风光基地,取消金沙江下游水风光基地。

十五五十大清洁能源基地清单:

  • 松辽风电光伏基地

  • 冀北风电光伏基地

  • 黄河几字弯风电光伏基地

  • 河西走廊风电光伏基地

  • 黄河上游风电光伏基地

  • 新疆风电光伏基地

  • 藏东南流域水风光基地

  • 澜沧江上游水风光基地

  • 金沙江上游水风光基地

  • 雅砻江流域水风光基地

基地分为两大板块:“三北” 沙戈荒风电光伏基地,以及西南水风光一体化基地。西南板块依托大江大河,实现水电、风光新能源互补调节,是我国西电东送的核心力量。

藏东南(玉察)水风光一体化基地,正是本次规划里分量最重的超级工程之一。

藏东南(玉察)基地:全球最大在建水风光基地

藏东南(玉察)水风光一体化基地,是国内首个多类型电源同步开发、跨两大电网外送的大型清洁能源基地,也是西藏三大水风光一体化基地之一。

开发主体:西藏藏东南清洁能源开发有限公司(大唐集团持股 51%、中电建 34%、西藏开投 15%)

总装机:超 2000 万千瓦,覆盖常规水电、抽水蓄能、光伏、风电四大板块

十五五建设目标:

  1. 建成玉曲河扎拉、碧土水电站

  2. 开工玉曲河中波水电站、察隅曲、克劳龙河梯级电站及配套抽蓄电站

  3. 同步落地配套风光新能源项目

  4. 建成藏东南‑粤港澳大湾区特高压直流(藏粤直流)外送通道

常规水电:三条江河撑起基地核心骨架

基地水电开发集中在玉曲河、察隅曲、克劳龙河三大水系。

玉曲河

怒江中游最大支流,干流全长 444.3km,天然落差高达 3122m。流域开发方案由最初 “两库七级” 调整为“两库六级”:成德 — 扎玉 — 吉登 — 中波 — 碧土 — 扎拉。

  • 扎拉水电站(101.5 万千瓦):核心在建工程,预计 2027 年投产;

  • 碧土水电站:前期推进;

  • 中波水电站:开工筹备阶段。

察隅曲

基地三大水电主轴之一,2025 年 5 月流域规划获批,确定五级开发:古玉‑罗马‑桐古‑各拉‑扎拉,总装机 106.5 万千瓦,由大唐藏东南公司牵头开发。

克劳龙河

伊洛瓦底江上游(独龙江)西藏境内河段,规划六级梯级电站,总装机 66.35 万千瓦。

2026 年 6 月,察隅曲、克劳龙河两大流域勘察设计项目完成招标,合计装机 1445 兆瓦,标志藏东南水电开发正式驶入快车道。

抽水蓄能:高原巨型 “电力充电宝”

水风光基地离不开抽蓄电站做调节,基地规划两大巨型抽蓄电站,全部位于昌都。

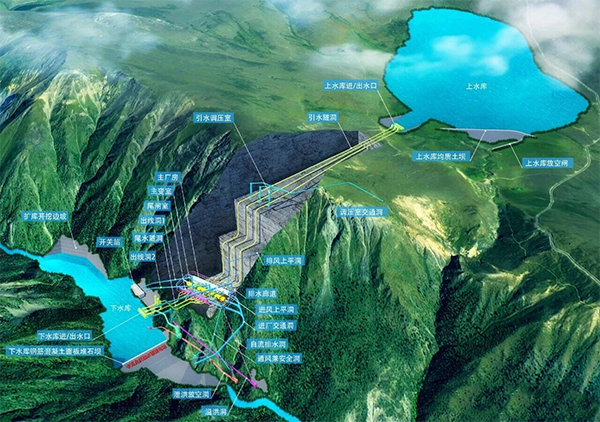

  • 卡瓦白庆抽水蓄能电站|已核准

    西藏继羊湖电站之后,西藏首个核准大型抽水蓄能电站,坐落于八宿县,海拔约 4600 米。

    装机 2250MW,采用三洞九机布置,尾部式地下厂房;

    巨大库容将用来平抑风光发电波动,保障基地电力稳定输出。

  • 35.png

  • 塔隆抽水蓄能电站|可研阶段

   坐落于左贡县,紧邻 318 国道,规划装机 2700MW,一等大 (1) 型电站,由电建中南院负责勘察设计,后续将为基地提供巨大调峰能力。

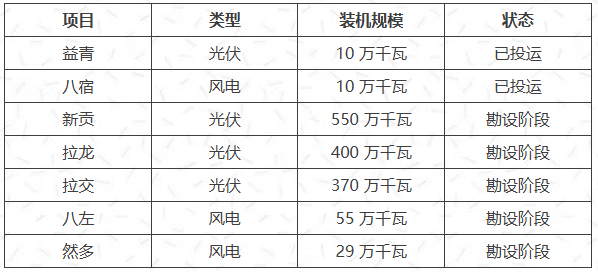

风电 + 光伏:14.04GW 新能源加速落地

2026 年 5 月 22 日,基地三大风光项目勘察设计中标结果公示,项目集中在昌都八宿县、左贡县。

总规模14.04GW,其中光伏 13.2GW、风电 0.84GW。

大唐藏东南清洁能源开发有限公司主导开发,多家国内头部电力设计院承接勘察设计工作,高原大片荒漠土地将转化为绿色电力源泉。

藏粤直流:2681 公里,把雪域绿电送往大湾区

藏东南至粤港澳大湾区 ±800kV 特高压直流工程(藏粤直流)它是全球最大清洁能源基地送出直流工程,也是西藏首条多端特高压柔性直流。

线路全长:2681 公里,穿越西藏、云南、广西、广东四省区;

换流站布局:送端昌都、林芝;受端广州、深圳,共 4 座 ±800kV 换流站;

输电容量:额定 1000 万千瓦,计划 2029 年全面投运。

投运之后,藏东南基地每年向粤港澳大湾区输送清洁电量超 430 亿千瓦时,折合节约标煤约 1200 万吨,减少二氧化碳排放 3300 万吨,为东部地区减碳提供源源不断的高原绿电。

工程关键节点回顾:

  • 2025 年 6 月,获国家发改委核准;

  • 2025 年 9 月,四省区同步启动建设;

  • 2026 年 6 月,察隅换流站开工;

  • 2026 年 7 月,昌都换流站正式开工建设。

  • 37.jpg

结语

从高山峡谷的水电站,到高原旷野的光伏风电,再跨越数千公里的特高压线路。藏东南(玉察)基地,是我国水风光一体化开发的超级样本。

一边充分释放西藏得天独厚的清洁能源资源,一边支撑粤港澳大湾区绿色转型。在十五五的蓝图下,高原之上,一场宏大的绿色能源建设浪潮,正在加速上演。

绿色电力,正在雪域之巅重新定义 “中国高度”。

藏东南林芝,是国家级风光水储一体化基地与藏电外送特高压通道的核心承载地。“十五五” 期间,大批重大能源工程落地高原。高寒、强紫外、冻土等特殊环境,对电力装备提出严苛要求,高原专用清洁能源成套设备,蕴藏巨大市场机遇。

2027 西藏・林芝清洁能源与输变电装备展览会,将于 2027 年 5 月 28—30 日在林芝工程建设展览中心举办。聚焦高原风光水储、藏电外送、储能运维等全产业链,汇聚业主、总包、设计院与设备厂商,搭建东西部能源产业对接平台。

诚邀全国能源装备企业齐聚林芝,抢抓藏东南千亿能源市场机遇,共拓高原绿电产业新蓝海。
